工事進捗状況
Progress

2025年5月末 施工状況

CT施工による整地工。事前に図面データをブルドーザーに入力し、
人工衛星で重機の位置をとらえ、モニターを見ながら施工をしていく為、従来の赤外線レーザーが必要無く、
畦畔の測量も省く事が出来ました。

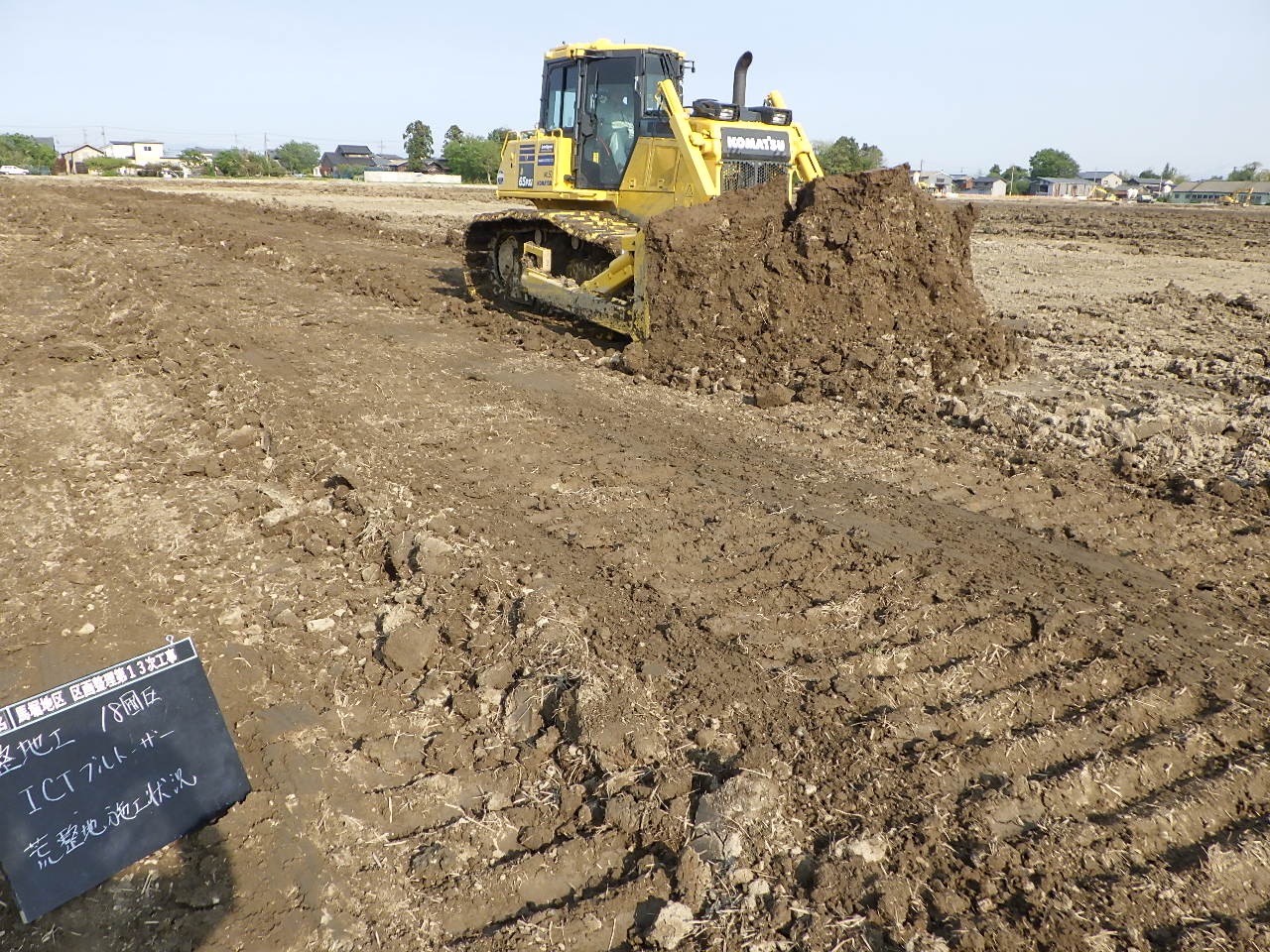

ICTブルドーザー

施工前座標確認

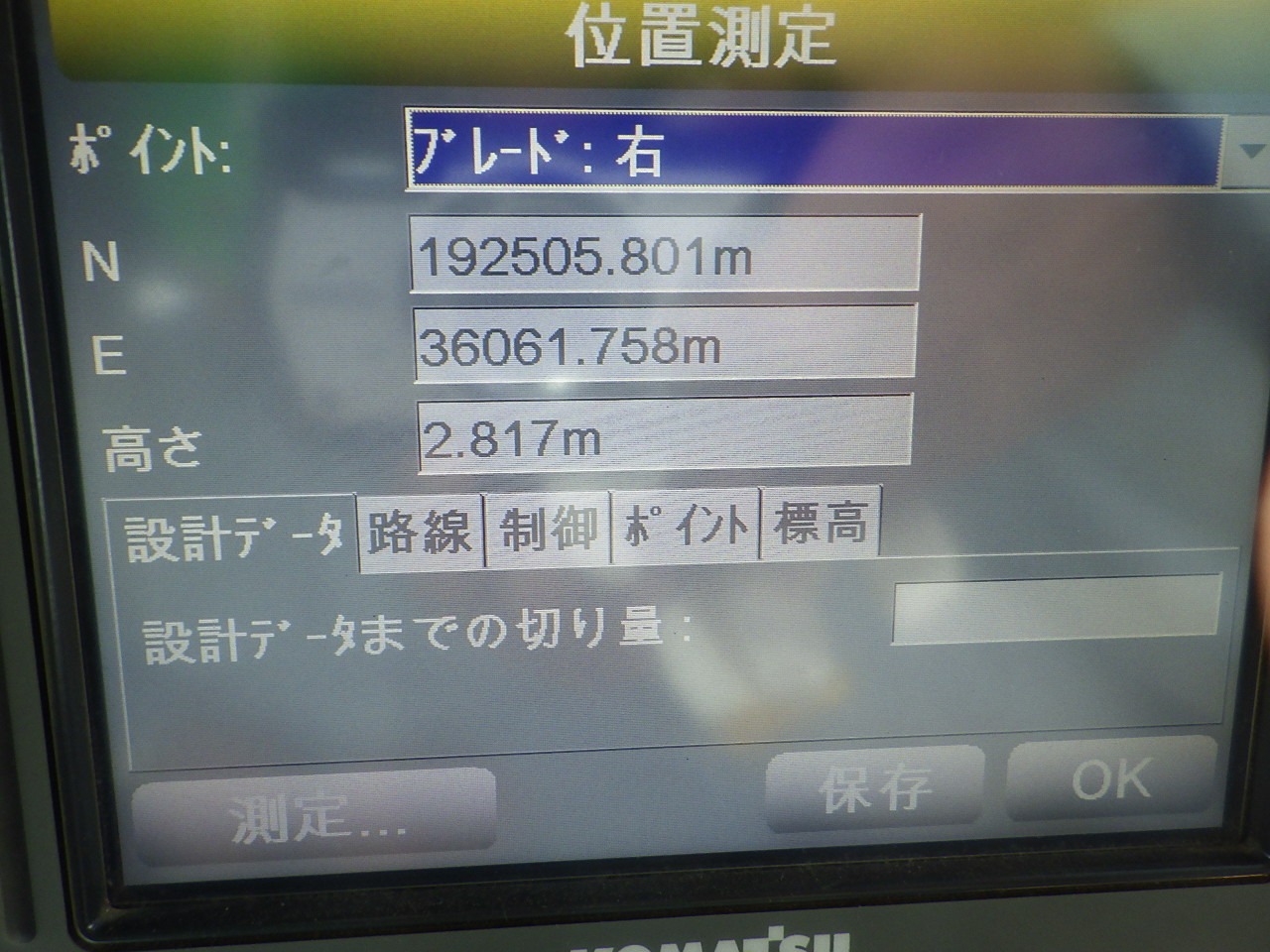

建機モニター確認





2025年04月末 施工状況

いよいよ整地工が始まりました。排水路の畔の整形、旧道の撤去からスタートです。

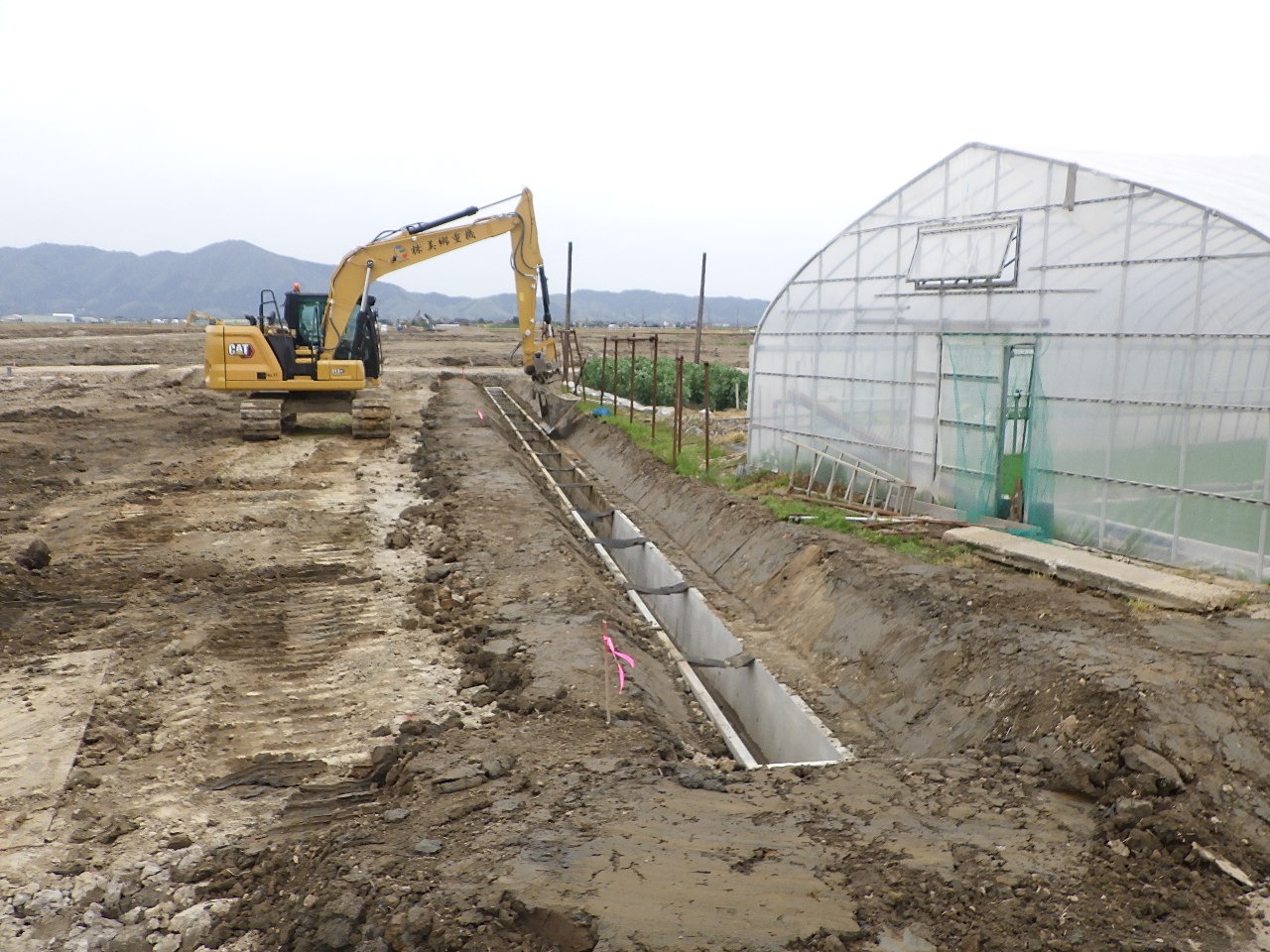

溝畔法面整形

旧道撤去





2025年3月末 施工状況

BOXカルバートの施工もあとわずか。頑張ります。

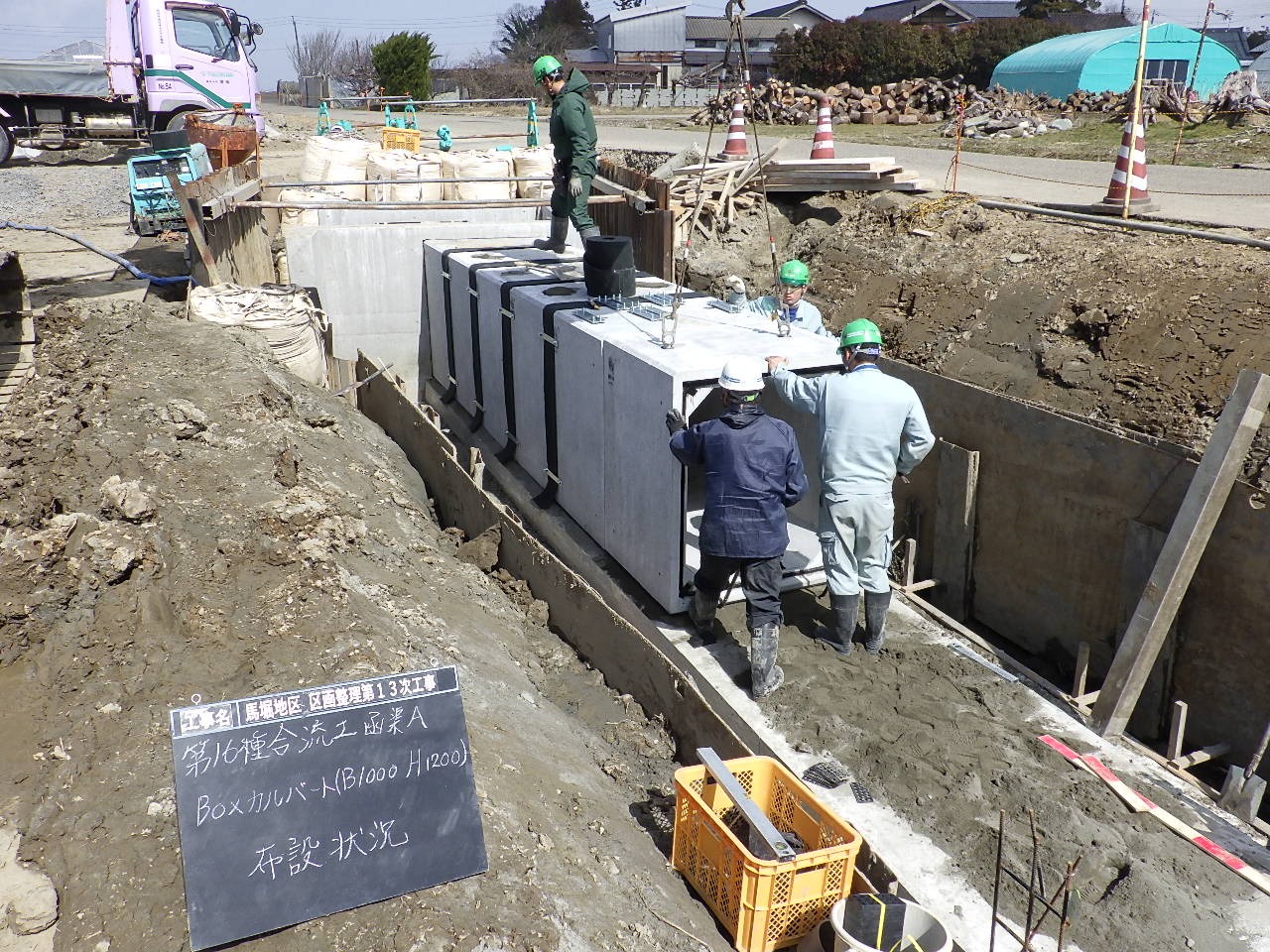

BOXカルバート布設





2025年2月末 施工状況

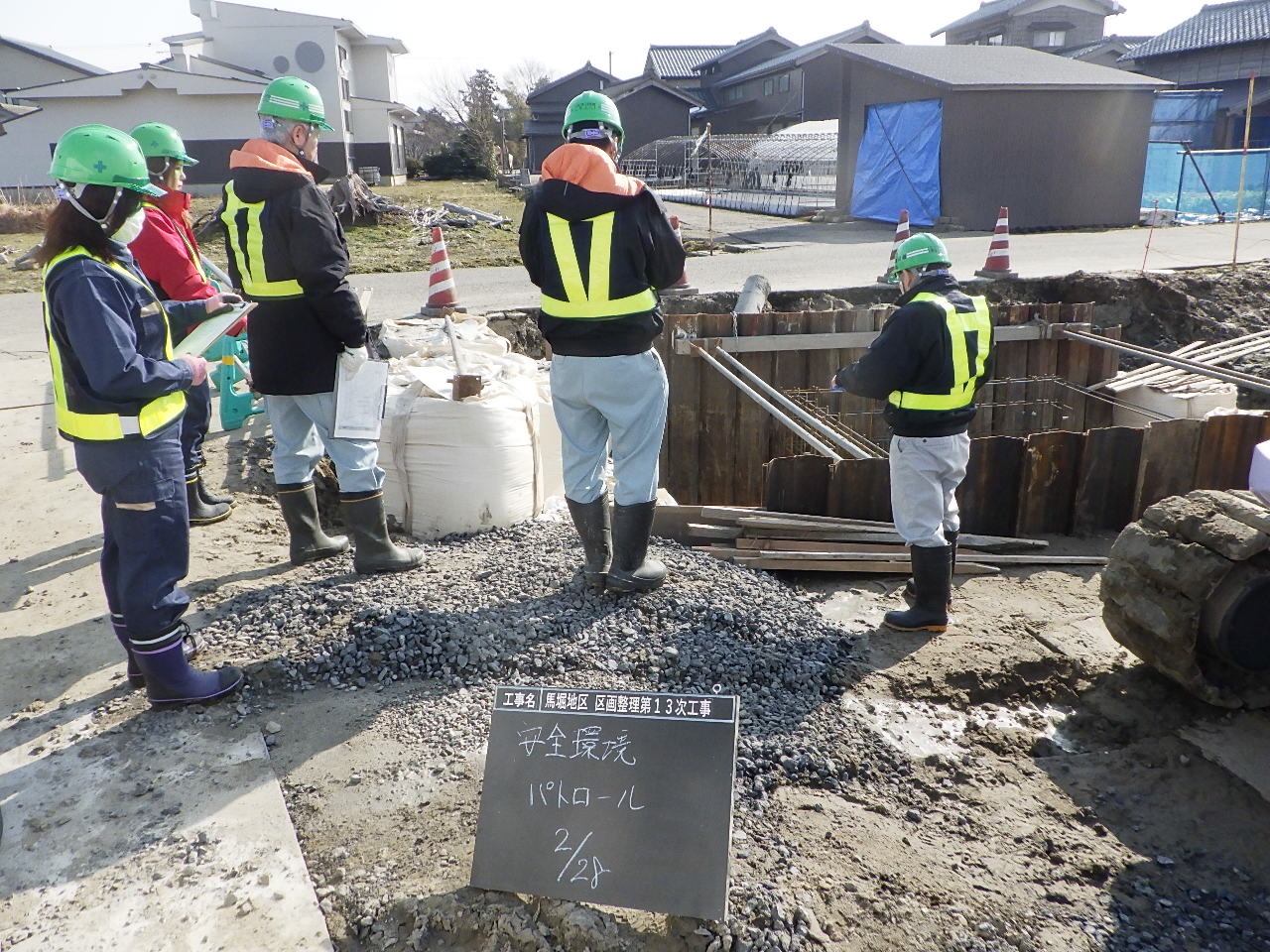

当社の社内パトロールでは、女性社員が来場し女性からの視点で現場環境を見て貰い、アドバイスを受け現場の環境改善に取り組んでいます。

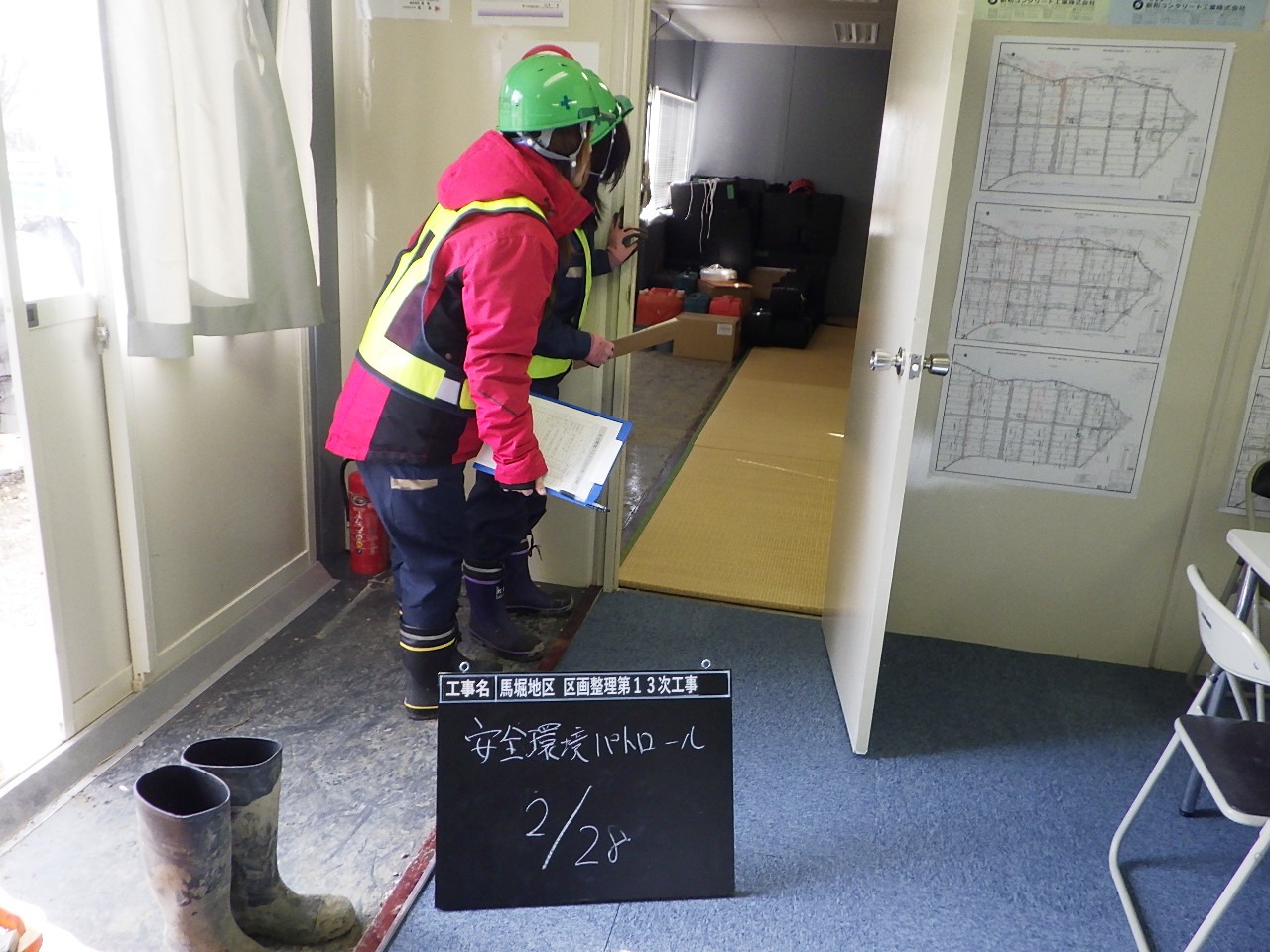

女性職員によるパトロール

女性職員によるパトロール





2025年1月末 施工状況

管水路の施工も始まりました。漏水の無いようしっかりと施工していきます

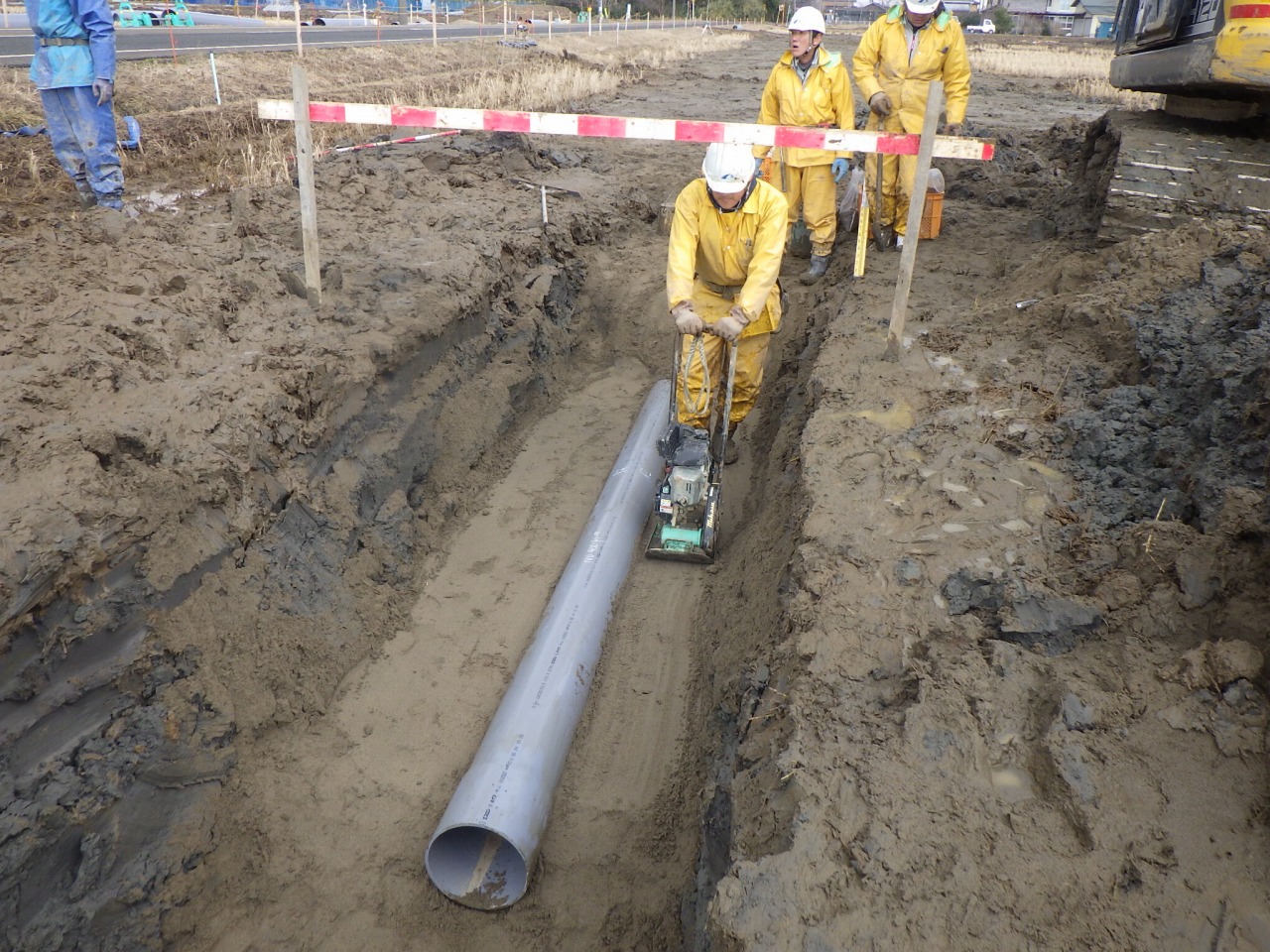

塩ビ管布設





2024年12月末 施工状況

今回の現場ではBOXカルバートが6か所あり、なかなか大変な作業です。

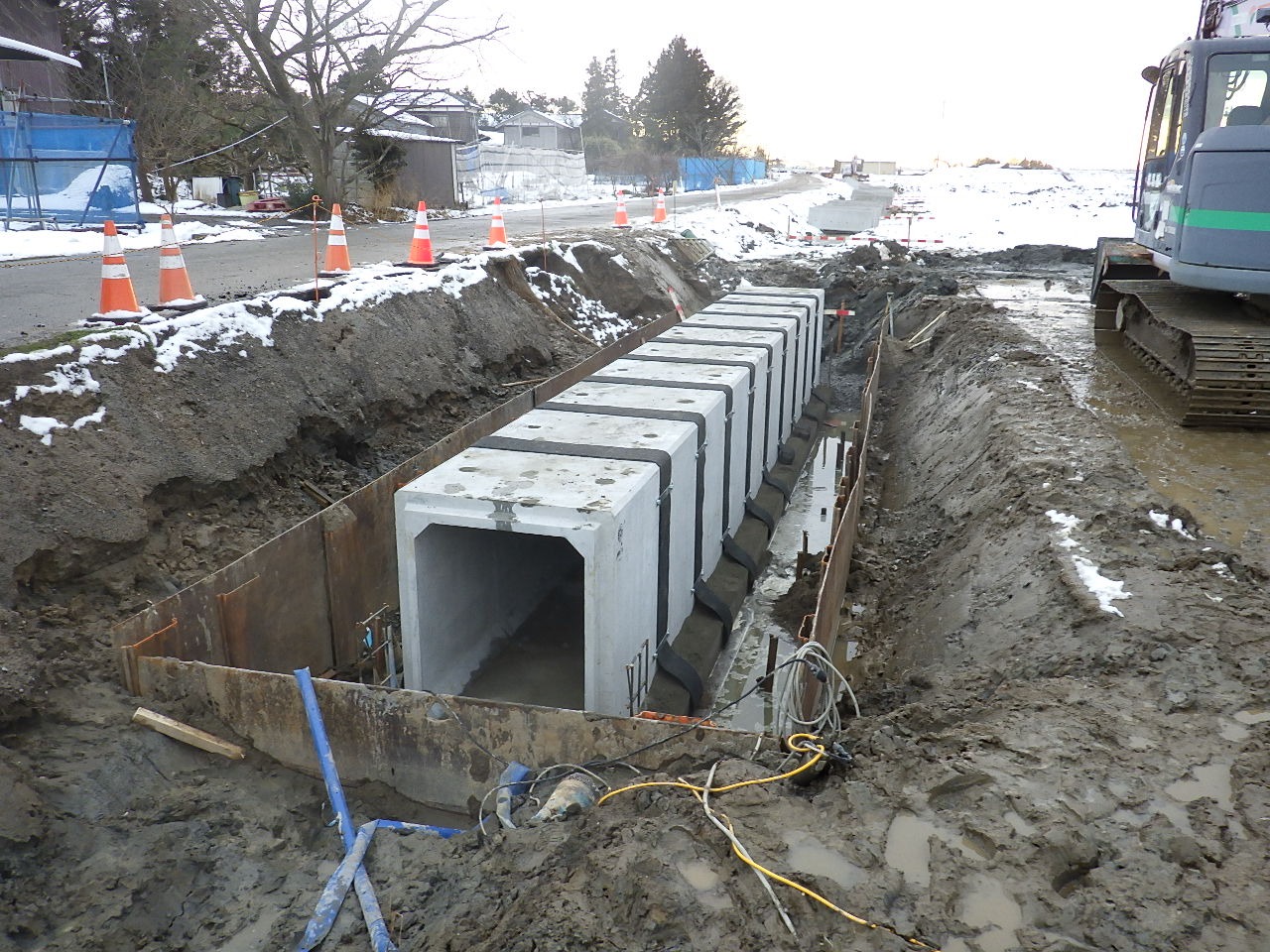

BOXカルバート





2024年11月末 施工状況

現場調査も一通り終わり、排水路の作業に取り掛かりました。

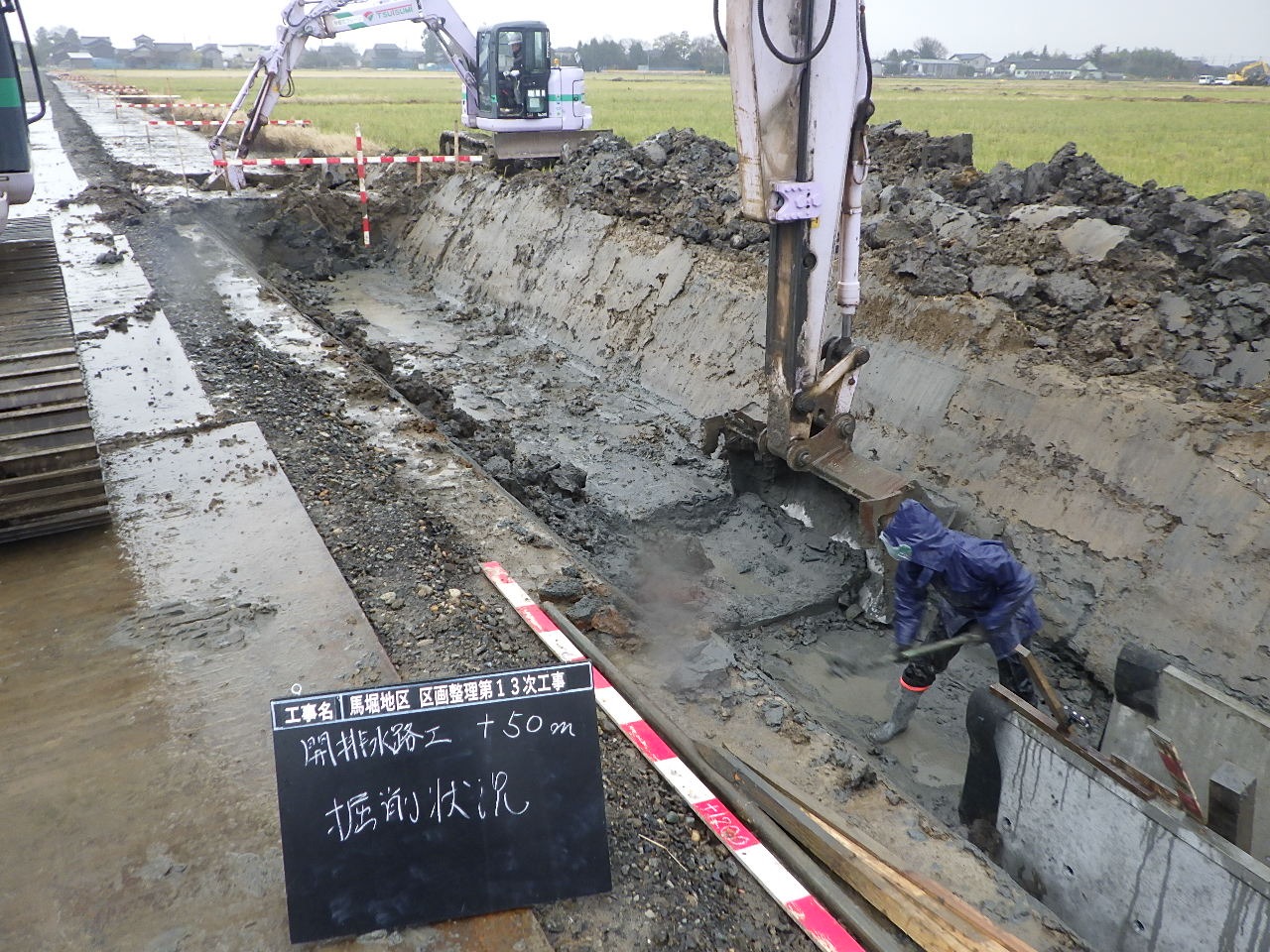

掘削作業

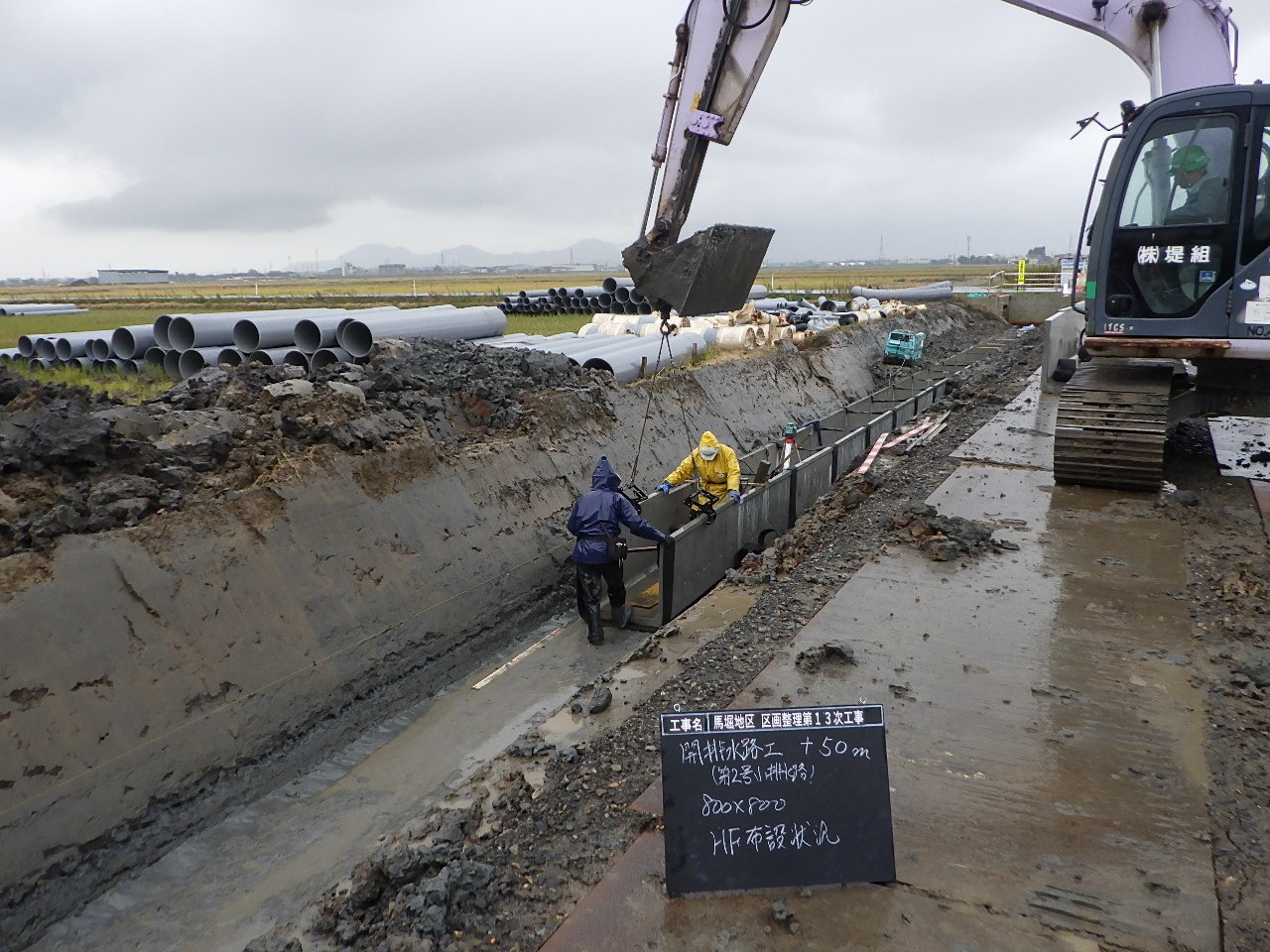

布設作業





2024年10月 施工状況

10月15日 着手前写真です。
順次作業を行わせていただきます。
今後とも当工事をよろしくお願い致します。
